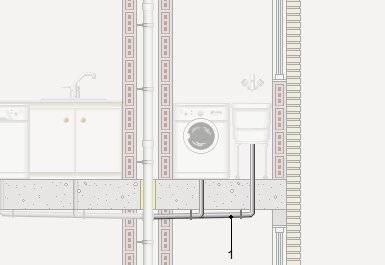

Red interior de desagüe para galería
ISD023 Red interior de desagüe para galería
Red interior de desagüe, para galería con dotación para: pila, toma de desagüe para lavadora, realizada con tubo de PVC, serie B para la red de desagües.

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt36tit010bc

m

Tubo de PVC, serie B, de 40 mm de diámetro y 3 mm de espesor, con el precio incrementado el 10% en concepto de accesorios y piezas especiales.

4,300

56,25

241,88

mt30del010a

Ud

Toma de desagüe para electrodoméstico, con enlace mixto macho de PVC, de 40 mm de diámetro.

1,000

101,92

101,92

mt11var009

l

Líquido limpiador para pegado mediante adhesivo de tubos y accesorios de PVC.

0,215

1.146,13

246,42

mt11var010

l

Adhesivo para tubos y accesorios de PVC.

0,108

1.460,70

157,76



Subtotal materiales:

747,98

2



Mano de obra



mo008

h

Fontanero.

5,090

118,70

604,18

mo107

h

Ayudante de fontanero.

2,545

86,19

219,35



Subtotal mano de obra:

823,53

3



Herramienta menor




%

Herramienta menor

2,000

1.571,51

31,43

Coste de mantenimiento decenal: L 128,24 en los primeros 10 años.

Costos directos (1+2+3):

1.602,94


CONCEPTO DE OBRA ISD023: RED INTERIOR DE DESAGÜE PARA GALERÍA.


MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL CONCEPTO DE OBRA.

Se evitará la utilización de mortero de cal o yeso para la fijación de la tubería cuando esté empotrada en la pared.


CARACTERÍSTICAS TÉCNICAS

Red interior de desagüe, para galería con dotación para: pila, toma de desagüe para lavadora, realizada con tubo de PVC, serie B para la red de desagües que conectan el desagüe de los aparatos con la bajante, con los diámetros necesarios para cada punto de servicio. Incluso líquido limpiador, adhesivo para tubos y accesorios de PVC, material auxiliar para montaje y sujeción a la obra, accesorios y piezas especiales.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA


DEL SOPORTE.

Se comprobará que su situación y recorrido se corresponden con los de Proyecto, y que hay espacio suficiente para su instalación.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo del recorrido de la tubería y de la situación de los elementos de sujeción. Presentación en seco de los tubos. Fijación del material auxiliar para montaje y sujeción a la obra. Montaje, conexionado y comprobación de su correcto funcionamiento.


CONDICIONES DE TERMINACIÓN.

Se dispondrán tapones de cierre en los puntos de desagüe, hasta la recepción de la loza sanitaria. Resistencia mecánica y estanqueidad.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
