Descabezado de pilote-pantalla (barrette)
CPZ051 Descabezado de pilote-pantalla (barrette)
Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.

Espesor (cm)
Medios

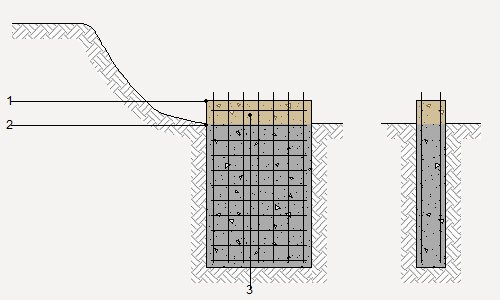

1:
Nivel de llenado del concreto.
2:
Nivel de descabezado.
3:
Concreto contaminado.

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Equipo y maquinaria



mq01exn050c

h

Retroexcavadora sobre neumáticos, de 85 kW, con martillo rompedor.

0,326

1.614,60

526,36

mq05pdm010a

h

Compresor portátil eléctrico 2 m³/min de caudal.

0,712

94,64

67,38

mq05mai030

h

Martillo neumático.

1,425

101,35

144,42



Subtotal equipo y maquinaria:

738,16

2



Mano de obra



mo112

h

Peón especializado de albañilería.

2,007

84,56

169,71

mo113

h

Peón de albañilería.

1,004

83,20

83,53



Subtotal mano de obra:

253,24

3



Herramienta menor




%

Herramienta menor

2,000

991,40

19,83



Costos directos (1+2+3):

1.011,23


CONCEPTO DE OBRA CPZ051: DESCABEZADO DE PILOTE-PANTALLA (BARRETTE).


CARACTERÍSTICAS TÉCNICAS

Descabezado de pilote-pantalla (barrette), de 30 cm de espesor, mediante el repicado mecánico con martillo rompedor del tramo comprendido entre el nivel de llenado del concreto y el nivel de descabezado, hasta asegurar la ausencia de concreto contaminado por lodos y la calidad descrita en el Proyecto, y carga de escombros sobre camión o contenedor.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto, considerando que la cota final de fundido rebasará a la teórica en al menos 30 cm.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA


DEL SOPORTE.

Se comprobará que el concreto ha adquirido una resistencia suficiente para que no se produzcan daños en el concreto restante.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo, marcado y corte del nivel de descabezado. Picado mecánico con martillo rompedor del concreto contaminado existente en la coronación del pilote-pantalla (barrette). Picado manual con compresor portátil de los restos del descabezado. Enderezado de las armaduras. Limpieza de la superficie de concreto. Recogida de restos. Carga de escombros sobre camión o contenedor.


CONDICIONES DE TERMINACIÓN.

Se evitará la existencia de concreto contaminado.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.
